Budowa domu rzadko zaczyna się od koparki. Najwięcej kosztownych błędów powstaje wcześniej, przy sprawdzeniu działki, wyborze ścieżki formalnej i ustawieniu budżetu. Skala tematu jest duża także na poziomie rynku: w pierwszym półroczu br. GUS podał 145,1 tys. pozwoleń lub zgłoszeń z projektem oraz 114,6 tys. rozpoczętych budów mieszkań. To dobry moment, żeby uporządkować proces od pierwszej decyzji aż po legalne użytkowanie domu.
Dom jednorodzinny można dziś prowadzić trzema różnymi ścieżkami formalnymi
- MPZP albo decyzja o warunkach zabudowy decydują o tym, czy działka nadaje się pod dom i jaką procedurę można wybrać.
- Pozwolenie na budowę urząd wydaje do 65 dni kalendarzowych, jeśli wniosek jest kompletny.
- Dom do 70 m² zabudowy można postawić w uproszczonej procedurze bez kierownika budowy i bez dziennika budowy.
- Rozpoczęcie budowy zaczyna się od prac przygotowawczych, w tym wytyczenia geodezyjnego i niwelacji terenu.
- Zawiadomienie o zakończeniu budowy daje organowi 14 dni na sprzeciw lub wezwanie do uzupełnienia dokumentów.

Jak zacząć budowę domu, żeby nie zamrozić pieniędzy?
Najpierw zabezpiecza się działkę, budżet i zgodność z planem miejscowym. Bez tego nawet dobry projekt potrafi utknąć na starcie, bo urzędowe wymagania i koszty budowy idą tu razem. W praktyce o powodzeniu inwestycji decyduje nie tylko metraż, ale też to, czy teren w ogóle pozwala na zabudowę i czy finansowanie wytrzyma opóźnienia.
Działka i plan miejscowy
Przed zakupem lub przed ruszeniem z projektem trzeba sprawdzić, czy dla terenu obowiązuje miejscowy plan zagospodarowania przestrzennego. Oficjalna procedura opisana na gov.pl wskazuje wprost, że przy braku planu potrzebna jest decyzja o warunkach zabudowy, a przy obowiązującym planie dodatkowe dokumenty nie są wymagane. To rozróżnienie ma ogromne znaczenie, bo zmienia cały dalszy tok prac.
Na tym etapie wyłapuje się też najwięcej nieporozumień. Jedna działka może wydawać się idealna pod dom, ale jeśli ma ograniczenia wynikające z planu, ochrony środowiskowej albo kształtu dojazdu, inwestor zaczyna płacić za poprawki zamiast za budowę. Dlatego pierwszy krok to nie wybór elewacji, tylko czytelna odpowiedź na pytanie, co wolno postawić na tej parceli.
Finansowanie i margines błędu
Budowa domu prawie zawsze kosztuje więcej niż pierwsza wersja kosztorysu. Przy kredycie albo finansowaniu z własnych środków trzeba od początku rozdzielić wydatki na działkę, projekt, formalności, stan surowy, instalacje i wykończenie. Bez tej listy łatwo przeoczyć koszty, które nie widać na pierwszym przeglądzie ofert, a które pojawiają się już po uruchomieniu inwestycji.
W finansach mieszkaniowych pomaga też kontrola historii zobowiązań, bo to ona porządkuje rozmowę z bankiem. Przeczytaj również: Czy jestem w BIK? Sprawdź, co mówią o Twojej historii kredytowej
Która ścieżka formalna działa przy domu jednorodzinnym?
Najczęściej wybiera się pozwolenie na budowę, zgłoszenie z projektem albo uproszczoną procedurę dla domu do 70 m². Oficjalny opis tych wariantów znajduje się w serwisie gov.pl, a wybór zależy przede wszystkim od obszaru oddziaływania domu i od tego, czy potrzebne jest postępowanie środowiskowe. Przy domu jednorodzinnym różnica między tymi ścieżkami jest praktyczna, a nie teoretyczna: decyduje o tempie, liczbie dokumentów i obowiązkach na budowie.
| Ścieżka | Kiedy działa | Mocna strona | Ryzyko lub ograniczenie |
|---|---|---|---|
| Pozwolenie na budowę | Gdy obszar oddziaływania wykracza poza działkę albo wymagane jest postępowanie środowiskowe. | Najbezpieczniejszy wariant przy trudniejszym gruncie formalnym. | Więcej dokumentów i dłuższe oczekiwanie na decyzję. |
| Zgłoszenie budowy z projektem | Gdy dom jednorodzinny mieści się w granicach działki i nie wymaga pełnej decyzji o pozwoleniu. | Szybszy start i mniej formalności niż przy pozwoleniu. | Trzeba pilnować kompletności projektu i załączników. |
| Dom do 70 m² zabudowy | Gdy działka jest budowlana i inwestycja mieści się w uproszczonej procedurze. | Bez obowiązku ustanowienia kierownika budowy i prowadzenia dziennika budowy. | To nie jest skrót dla każdej działki i nie zastępuje sprawdzenia lokalnych uwarunkowań. |
Pozwolenie na budowę
Ten wariant jest najbardziej przewidywalny przy bardziej złożonych działkach albo wtedy, gdy projekt wychodzi poza prosty schemat. Zgodnie z oficjalną procedurą urząd ma do 65 dni kalendarzowych na wydanie decyzji, a brakujące dokumenty wydłużają proces. W praktyce oznacza to, że szybciej przechodzi ten, kto składa kompletne materiały od razu, a nie dopiero po wezwaniu do uzupełnienia.
Zgłoszenie budowy z projektem
To rozwiązanie przyspiesza start, ale nie likwiduje porządku formalnego. Potrzebny pozostaje projekt zagospodarowania działki, projekt architektoniczno-budowlany i dokumenty potwierdzające prawo do dysponowania nieruchomością na cele budowlane. Dla wielu inwestorów to kompromis między tempem a kontrolą nad dokumentacją.
Dom do 70 m² w uproszczonej procedurze
Tu najwięcej osób myli skrót z całkowitym brakiem formalności. Oficjalny opis programu wskazuje, że przy domu do 70 m² zabudowy można budować na podstawie ułatwionego zgłoszenia, bez kierownika budowy i bez dziennika budowy. To mocne uproszczenie, ale tylko dla inwestycji, które rzeczywiście mieszczą się w tych ramach.
Uwaga: Uproszczona procedura nie oznacza, że można pominąć sprawdzenie działki, projektu i warunków lokalnych. Najczęściej błędy pojawiają się właśnie wtedy, gdy „dom bez formalności” zostaje potraktowany jak brak jakichkolwiek obowiązków.
Różnice między tymi trzema ścieżkami najlepiej widać wtedy, gdy inwestor porównuje czas, zakres dokumentów i odpowiedzialność za budowę. Im trudniejsza działka albo bardziej niestandardowy projekt, tym częściej warto postawić na rozwiązanie formalnie mocniejsze. To zwykle oszczędza czas później, nawet jeśli na początku wydaje się cięższe.
Jak wygląda kolejność działań od działki do stanu surowego?
Kolejność prac ma znaczenie, bo każdy skrót zwykle wraca jako opóźnienie. Budowa domu nie jest serią losowych decyzji, tylko ciągiem kroków, w których każdy następny zależy od poprzedniego. Właśnie dlatego część spraw można dziś załatwić cyfrowo przez e-Budownictwo, ale sama logika procesu pozostaje taka sama: najpierw formalności, potem wytyczenie, a dopiero później roboty ziemne.
Przygotowanie terenu i start
- Sprawdzenie działki zaczyna się od MPZP albo decyzji o warunkach zabudowy.
- Wybór trybu formalnego pokazuje, czy wystarczy zgłoszenie, czy potrzebne będzie pozwolenie.

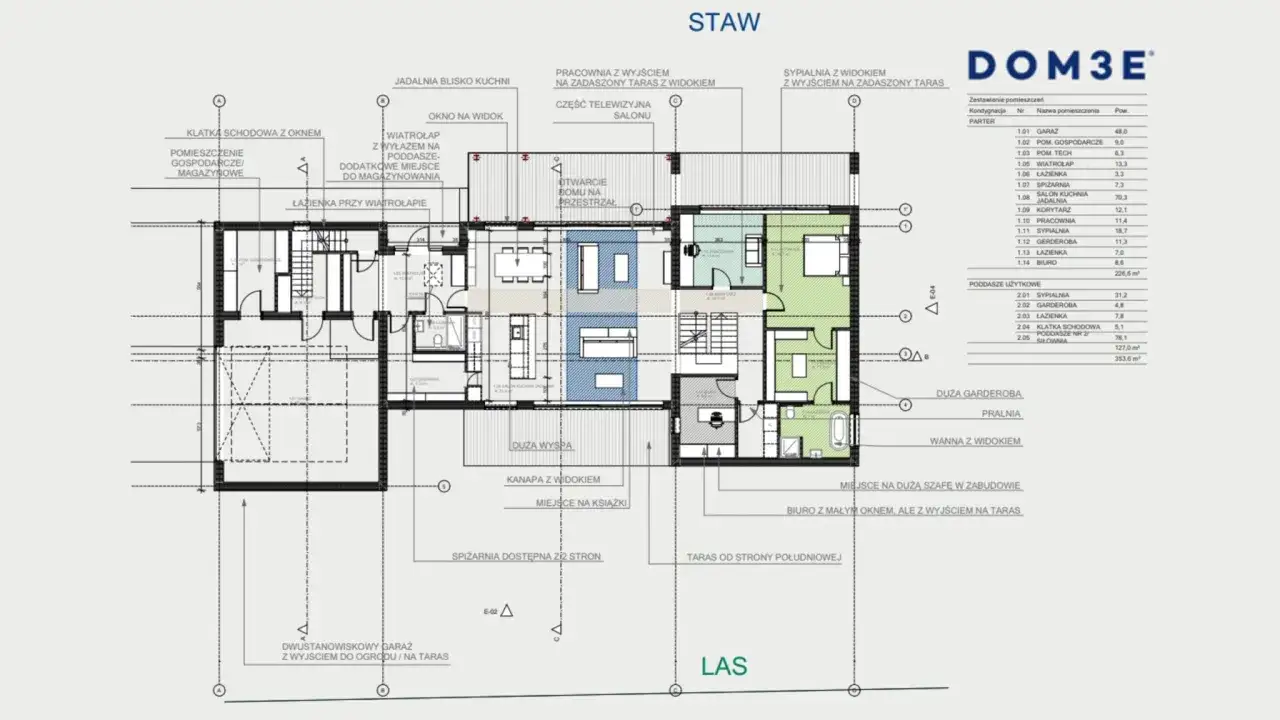

- Projekt musi pasować do działki, lokalnych warunków i sposobu użytkowania domu.
- Dokumenty do urzędu składa się kompletnie, bo braki wydłużają termin reakcji.
Rozpoczęcie budowy następuje z chwilą podjęcia prac przygotowawczych. Prawo budowlane wymienia tu wytyczenie geodezyjne, niwelację terenu, zagospodarowanie terenu budowy i wykonanie przyłączy na potrzeby budowy. To ważny detal, bo formalny start nie jest tożsamy z wbiciem pierwszej łopaty, tylko z realnym wejściem w organizację placu budowy.
Stan surowy
Po przygotowaniu terenu wchodzą fundamenty, ściany, stropy i dach. Na tym etapie najłatwiej stracić rytm, gdy wykonawca przerywa prace albo gdy projekt wymaga korekt po wytyczeniu. Budowa w stanie surowym bywa oceniana jako „prosta”, ale to właśnie tutaj ujawniają się błędy w wymiarach, geodezji i logistyce dostaw.
Jeżeli projekt i działka dobrze ze sobą współgrają, stan surowy przebiega przewidywalnie. Jeśli nie, każda poprawka kosztuje nie tylko pieniądze, lecz także czas i nerwy. W praktyce to etap, który najlepiej pokazuje, czy wcześniejsze decyzje były naprawdę dobre, czy tylko wyglądały dobrze na papierze.
Instalacje i zamknięcie budynku
Po zamknięciu bryły wchodzą instalacje elektryczne, wodne, grzewcze i wentylacyjne. To etap, w którym zmiany są droższe niż na początku, bo wiele elementów zaczyna już być wbudowanych w konstrukcję. Dlatego decyzje o punktach świetlnych, podejściu do kuchni czy układzie łazienek najlepiej domykać przed wykończeniem, a nie po fakcie.
W tym miejscu pojawia się też najwięcej decyzji typu „zróbmy jeszcze jedną zmianę”. Każda taka zmiana przenosi koszt w przyszłość i wydłuża terminarz, nawet jeśli pojedynczo wygląda niegroźnie. Dobrze przygotowany harmonogram trzyma inwestycję w ryzach lepiej niż ogólne zapewnienia o szybkim tempie prac.
Zapamiętaj: Budowa przyspiesza wtedy, gdy decyzje techniczne zapadają przed wejściem ekipy na plac. Po rozpoczęciu robót każda korekta jest droższa niż wydaje się na pierwszym spotkaniu.
Jak policzyć budżet, żeby nie zabrakło pieniędzy na finisz?
Budżet najlepiej liczyć na podstawie metrażu, etapów i bufora na zmiany. Oficjalny punkt odniesienia daje GUS, który ogłosił cenę 1 m² powierzchni użytkowej budynku mieszkalnego na 7 720 zł. To nie jest oferta wykonawcy ani wycena konkretnej inwestycji, tylko urzędowy benchmark, który pomaga złapać skalę wydatku.
Przykład liczbowy
Przykład ma pokazać mechanikę, a nie z góry wycenić każdą budowę. Jeśli dom ma 140 m² powierzchni użytkowej, prosty iloczyn daje 1 080 800 zł. Taki wynik nie zastępuje kosztorysu od architekta czy wykonawcy, ale od razu ujawnia, czy założony budżet jest realistyczny, czy tylko optymistyczny.
| Element | Założenie | Wartość |
|---|---|---|
| Powierzchnia domu | Dom jednorodzinny o średnim metrażu | 140 m² |
| Cena 1 m² | Urzędowy punkt odniesienia GUS | 7 720 zł |
| Szacunek bazowy | 140 × 7 720 | 1 080 800 zł |
| Wniosek | To model do rozmowy o budżecie, nie oferta rynkowa. | Potrzebny jest kosztorys etapowy |
Właśnie dlatego finansowanie budowy domu powinno być liczone etapami. Inaczej wygląda zakup działki, inaczej finansowanie stanu surowego, a jeszcze inaczej domknięcie instalacji i wykończenia. Przy kredycie pomaga też porównanie informacji o zadłużeniu i historii spłat, bo to przyspiesza rozmowę o możliwościach finansowania bez improwizacji.
Przeczytaj również: Co widzi bank w raporcie BIK i jak to wpływa na Twoją zdolność kredytową
W praktyce: Kosztorys budowy domu lepiej rozpisuje się na etapy niż na jedną wielką kwotę. Dzięki temu łatwiej wychwycić moment, w którym inwestycja zaczyna wymagać korekty, a nie tylko kolejnej dopłaty.
Kiedy dom można legalnie zacząć użytkować?
Dom jednorodzinny można użytkować po zakończeniu budowy i po dopełnieniu właściwej procedury odbiorowej. W prostszych przypadkach składa się zawiadomienie o zakończeniu budowy, a organ ma 14 dni na sprzeciw albo wezwanie do uzupełnienia dokumentów. Jeśli milczy, można przejść do użytkowania. W bardziej złożonych sytuacjach potrzebne jest pozwolenie na użytkowanie.
Zawiadomienie o zakończeniu budowy
Przy domu jednorodzinnym to najczęstsza ścieżka końcowa. Wniosek składa się po zakończeniu budowy, ale przed faktycznym zamieszkaniem. W praktyce oznacza to, że ostatni etap inwestycji to nie tylko sprzątanie placu, lecz także zebranie dokumentacji, wpisów do dziennika i potwierdzeń wymaganych przez nadzór budowlany.
Kiedy potrzebne jest pozwolenie na użytkowanie
Ten wariant pojawia się wtedy, gdy przepisy albo warunki konkretnej inwestycji wymagają silniejszej kontroli. Zwykle chodzi o obiekty albo sytuacje, w których samo zawiadomienie nie wystarczy. Dla inwestora oznacza to dodatkowy krok przed wprowadzeniem się, ale także większą pewność, że formalnie wszystko zostało domknięte.
Najczęstsze braki w dokumentach
Najczęściej zatrzymują sprawę braki w dokumentacji geodezyjnej, brak oświadczenia kierownika budowy albo niepełne załączniki do formularza. Geodezyjna inwentaryzacja powykonawcza i poprawne wpisy w dokumentacji nie są dodatkiem, tylko częścią porządnego zamknięcia procesu. Obecnie część spraw można prowadzić elektronicznie, ale cyfrowa forma nie zwalnia z kompletności dokumentów.
Uwaga: Jeśli dokumenty końcowe są niepełne, 14-dniowy termin nie działa na korzyść inwestora. Organ może wezwać do uzupełnienia materiału, a wtedy wprowadzenie się przesuwa się mimo fizycznie zakończonych prac.
Jakie błędy najczęściej zatrzymują budowę?
Najczęściej psują się trzy miejsca: formalności, pieniądze i zmiany w projekcie. Sama budowa rzadko jest problemem większym niż decyzje podjęte wcześniej. Gdy działka nie pasuje do zamierzonego domu, budżet był policzony zbyt ciasno albo projekt jest poprawiany w trakcie, harmonogram zaczyna się rozchodzić z rzeczywistością.
Błąd w planie i w decyzji
Najbardziej kosztowna pomyłka to zakup działki bez sprawdzenia MPZP albo bez wcześniejszej oceny, czy potrzebna będzie decyzja o warunkach zabudowy. Zdarza się też, że inwestor zakłada zgłoszenie, a w rzeczywistości wchodzi w tryb pozwolenia, bo obszar oddziaływania wychodzi poza parcelę. To nie jest drobna korekta, tylko zmiana całej ścieżki.
W polskich realiach często problemem nie jest sam urząd, lecz brak pełnej wiedzy o działce przed startem. Im wcześniej pojawi się geodeta, projektant i analiza lokalnych ograniczeń, tym mniej niespodzianek po drodze. To właśnie na tym etapie najbardziej widać różnicę między szybkim ruchem a mądrym ruchem.
Błąd w kosztach i kredycie
Drugi klasyk to zbyt ciasny kosztorys. Wtedy każda zmiana materiału, dodatkowy przyłącz albo poprawka instalacyjna uruchamia napięcie między ekipą, inwestorem i bankiem. Budowa domu wymaga więc nie tylko kwoty wyjściowej, ale też przestrzeni na wzrost kosztów i przesunięcia terminów płatności.
W finansowaniu pomaga prosty rytm: najpierw zdolność i historia zobowiązań, później harmonogram wypłat, a dopiero potem wybór zakresu prac. Dzięki temu kredyt nie staje się hamulcem w połowie inwestycji. W praktyce dom nie upada przez jeden duży wydatek, tylko przez serię małych, które nie były wpisane do planu.
Przeczytaj również: Stablecoin co to – jak działają i dlaczego są kluczowe w kryptowalutach
Błąd w harmonogramie i zmianach
Trzeci problem to chaos wykonawczy. Zmiana układu okien po rozpoczęciu budowy, przesunięcie instalacji albo późna decyzja o ogrzewaniu podłogowym potrafią zatrzymać kolejne ekipy. Gdy budowa jest prowadzona bez spójnego harmonogramu, każdy etap zaczyna ciągnąć za sobą następny.
Obecnie dużym ułatwieniem są narzędzia cyfrowe, ale one tylko przyspieszają przepływ dokumentów. e-Budownictwo i elektroniczny dziennik budowy porządkują komunikację z urzędem i uczestnikami procesu, lecz nie zastępują pilnowania kolejności robót, terminów i załączników. To właśnie dyscyplina organizacyjna, a nie sam formularz, przesądza o tym, czy budowa kończy się spokojnym odbiorem czy serią poprawek.
Najbezpieczniej działa kolejność: działka i plan miejscowy, właściwa ścieżka formalna, kosztorys z rezerwą, a dopiero potem start robót i odbiór domu.
